Ristrutturazione impianti
Ristrutturazione impianti.
Programma do lavoro (dai 5 ai 7 giorni ):
1.giorno:
- demolizioni
- smaltimento calcinacci
- risanamento travi
2.giorno:
- impianti nuovi acqua
- impianti elettricità
3.- 5.giorno
- piastrellamento mura
- sistemazione lineare dei pavimenti
- posizionamento pavimentazione
6. – 7.giorno:
- verniciatura e stuccatura
- posizionamento vasca / box doccia
- posizionamento elettrodomestici
Esempio di preventivo
Vzorové rozpočty rekonstrukce bytového jádra

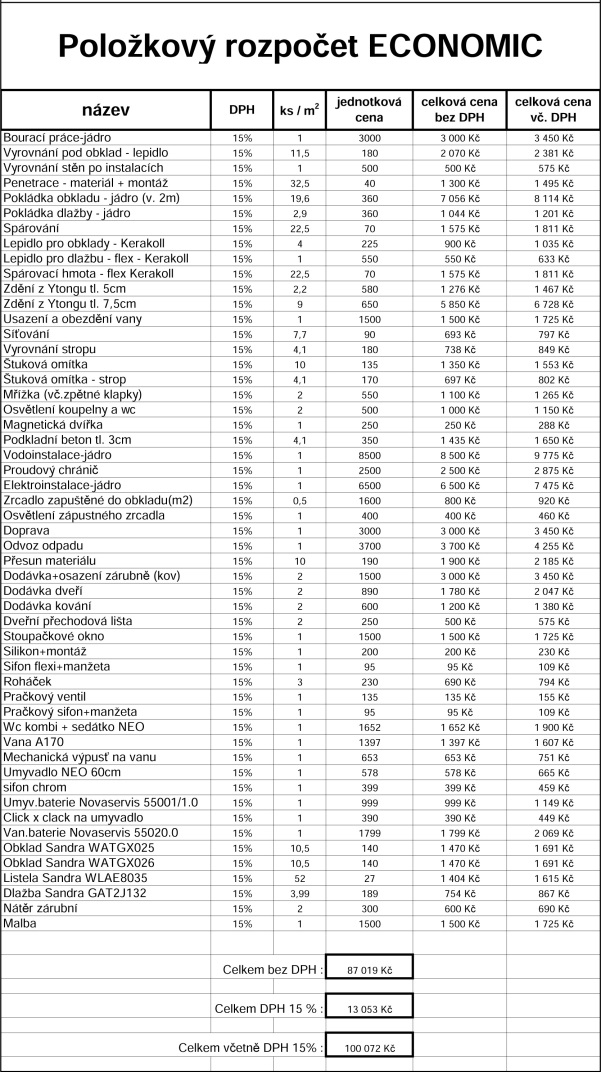

Rozpočet ECO

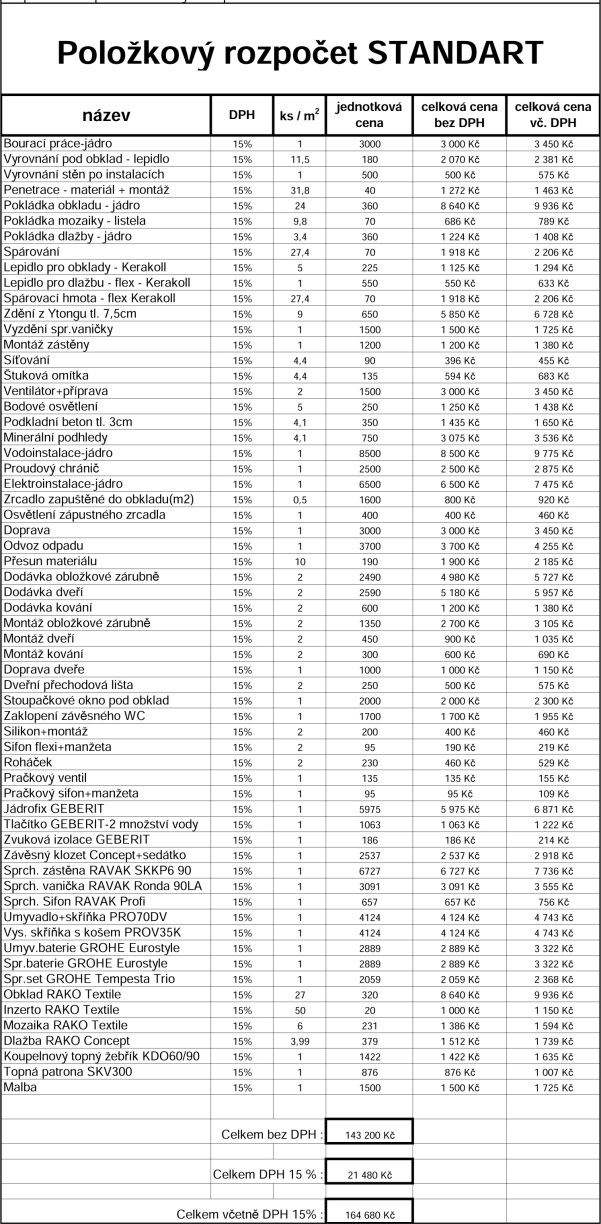

Rozpočet STANDART

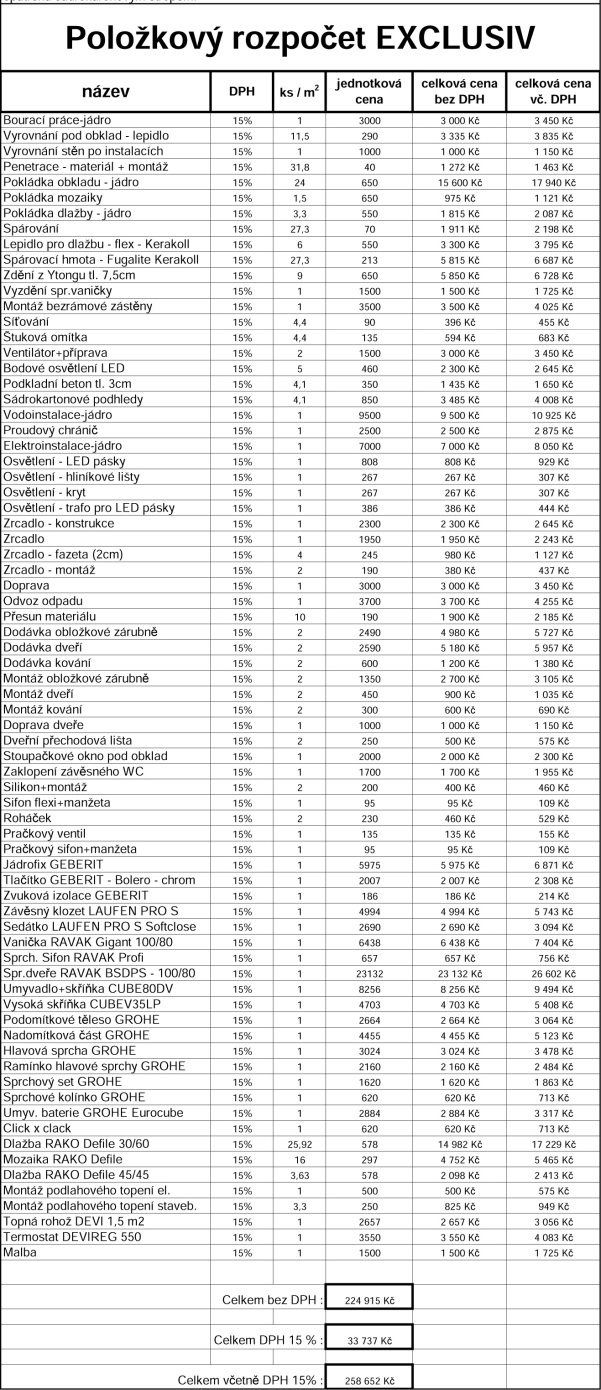

Rozpočet EXCLUSIVE
Anteprime bagni
Anteprime bagni
L’anteprima è un ottimo strumento per il cliente , che desideri visualizzare come verrà il proprio bagno ancor prima della costruzione. Inoltre sarà possibile in maniera preventiva rendersi conto della colorazione ,dei posizionamenti dei sanitari così che ci sia ancora il tempo per ulteriori modifiche che normalmente si vedrebbero solo durante lavoro.In questo modo verrà risparmiato tempo e denaro.
Partecipa all’anteprima la ditta : | ![]() |
